项目计划和完成情况上报综合示例
总体说明
本示例实现了一个年度和周度项目计划上报和周完成情况上报的流程化控制,可进行周期性的或临时性的上报流程任务,进行数据填报和审核,实现上报流程的规范化和上报数据的有效性控制。
整个项目计划和完成情况上报的主要处理流程如下:
年初进行“年计划上报”,每月初进行“月计划上报”,每周进行“周完成情况上报”。
整个过程三大上报流程:
1. 年度计划上报流程
该流程可进行年度项目计划的填报和审核。年度计划上报后可以修改,保留之前填报计划为历史版本,可通过发起“年度上报流程”来进行年计划的修改。
2. 月度计划上报流程
该流程可进行月度计划的填表和审核,上报任务可填写当年项目的当月计划内容。月度计划上报后可以修改,保留之前填报计划为历史版本,可通过发起“月度上报流程”来进行年计划的修改。
3. 周完成情况上报流程
该流程用于每周上报项目完成情况,仅可填写和修改当前周的完成情况。
下面为三个流程主要的填报页面:

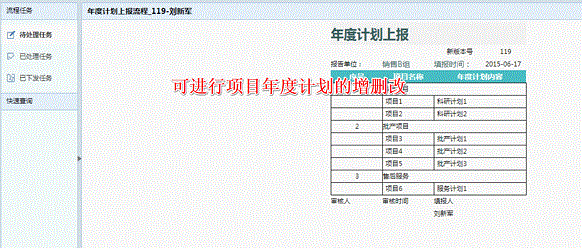

1. 年计划上报填报页面:

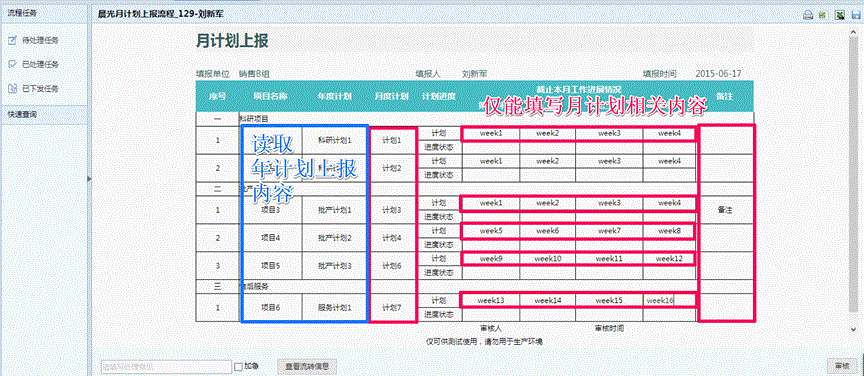

2. 月度计划上报填报页面

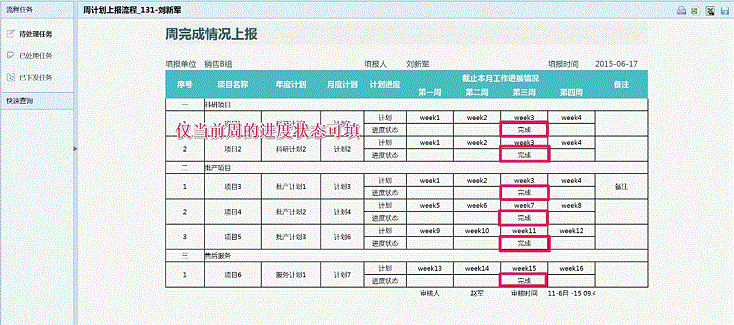

3. 周完成情况上报
Demo亮点:
-实现了不同周期(年、月、周)的数据上报。
-填报权限的有效控制,特定流程中仅能填报和维护特定内容,根据流程节点权限分配,填报时间等综合控制填报表单的填写权限。
-支持上报计划数据历史版本的保存,并通过流程流转控制计划内容切换当前使用版本。
DEMO实现说明
本demo实现包含以下几个方面:
1. 数据结构设计
完成计划上报相关物理表设计,详见项目计划和完成情况上报示例>数据结构设计和说明
2. 流程设计
包括“年计划上报流程“、“月计划上报流程”和“周完成情况上报流程“的设计实现,详见项目计划和完成情况上报示例 > 流程制作说明。
3. 报表设计
包括三个流程相关填报表单的设计,详见项目计划和完成情况上报示例>报表制作说明。
DEMO实现效果和流程流转介绍
详见项目计划和完成情况上报示例>示例实现效果
